“據統計,超過30%的冷卻塔效率下降與填料安裝不當直接相關。”
作為工業冷卻系統的核心組件,圓形冷卻塔填料的安裝質量直接影響設備換熱效率與能耗表現。
圓形冷卻塔填料的材質需根據水質(PH值、雜質含量)及運行溫度選擇。例如,聚丙烯(PP)適用于80℃以下工況,而PVC更適合酸性環境。安裝前需檢查填料片表面是否光滑無毛刺,單片厚度誤差不超過±0.1mm,確保水流均勻分布。
測量冷卻塔內部支撐梁間距,填料模塊尺寸應與支撐框架匹配。若采用拼裝式填料,單模塊建議控制在500mm×500mm以內,預留3-5mm熱膨脹間隙。支撐梁需進行防銹處理,水平度偏差需≤2mm/m。
準備液壓升降平臺(適用于直徑>5m的圓形塔)、尼龍吊帶(避免金屬刮擦填料)、紅外線水平儀等設備。作業人員需佩戴防滑手套與護目鏡,防止填料片邊緣劃傷。

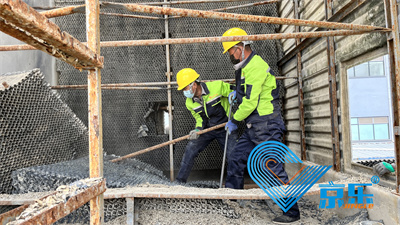

冷卻塔填料安裝的6大核心步驟:
步驟1:底部支撐層定位
從冷卻塔中心點向外輻射鋪設首層填料,采用“井字形交叉法”排列。每層高度建議≤400mm,相鄰模塊卡槽需完全咬合,接縫錯位量<5mm。關鍵提示:首層安裝偏差將導致后續層累積誤差放大!
步驟2:垂直度動態校準
每安裝3層填料后,使用激光垂直儀檢測整體結構。允許偏差范圍:垂直方向±1.5°/m,水平方向±2mm/m。發現偏移時,可通過調整模塊拼接角度補償。
步驟3:防堵塞結構優化
在填料層頂部設置導流格柵,格柵孔徑為填料通道直徑的1.2-1.5倍。對于高濁度水質,建議每間隔1.5m增加一道橫向沖洗槽,深度20-30mm。
步驟4:邊緣密封處理
填料與塔壁間隙采用EPDM橡膠條填充,壓縮率控制在25%-30%。注意:嚴禁使用發泡膠等易老化材料。密封完成后進行噴淋測試,檢查是否出現水流短路現象。
步驟5:荷載分布驗證
使用分布式壓力傳感器檢測各區域承重情況。標準要求:中心區域荷載≤800kg/m2,邊緣區域≤600kg/m2。超差時需重新調整支撐梁密度。
步驟6:通風阻力測試
安裝完成后,啟動風機測量壓降值。對比設計參數,偏差超過15%時需檢查填料層是否存在局部塌陷或堵塞。
冷卻塔填料5個常見問題解決方案:
“填料層塌陷”
成因:支撐梁跨距過大或填料模塊強度不足
對策:增加橫向支撐桿,間距縮小至800mm以內;更換蜂窩結構加強型填料
“水流分布不均”
檢測:使用熱成像儀觀察表面溫度場
調整:在高溫區域增設導流板,角度設定為15°-20°
“填料過早老化”
預防:安裝紫外線阻隔膜(適用于戶外塔),每年進行抗氧劑噴涂維護
“生物膜滋生”
控制:采用抗菌型填料,或在噴淋系統中添加0.5ppm次氯酸鈉
“冬季結冰損壞”
防護:安裝可拆卸保溫層,設置間歇式噴淋模式(運行5分鐘/停2分鐘)
當前主流技術正在向模塊化智能填料系統發展。例如:
嵌入式傳感器:實時監測填料層溫度、壓降、pH值
自清潔結構:利用渦流效應自動分離懸浮物
可變密度設計:通過機械調節改變填料孔隙率,適應不同季節負荷
某化工廠改造案例顯示,采用新型梯度密度填料后,冷卻效率提升23%,年節水達15萬噸。這印證了科學安裝與技術創新結合帶來的顯著效益。
通過系統化的安裝規范與動態質量管控,可最大限度發揮圓形冷卻塔填料的性能潛力。建議企業建立安裝質量追溯體系,記錄每次維護的填料壓縮率、密封狀態等關鍵參數,為長期穩定運行提供數據支撐。
